هزینه کانوپی و تابلو انتقال خودکار دیزل ژنراتور جدا از قیمت پایه دستگاه محاسبه می‌شود

اختلاف قیمت دو دیزل ژنراتور هم‌ظرفیت همیشه به برند موتور مربوط نیست. کانوپی، تابلو انتقال خودکار، حمل، نصب و آماده‌سازی محل می‌توانند جمع نهایی را تغییر دهند. در این گزارش می‌بینیم برای خرید دستگاه در بازه ۳۰ تا ۵۰۰ کاوا، بودجه را چطور تفکیک کنیم و پیش از پرداخت چه مواردی باید در پیش‌فاکتور روشن باشد.

هزینه خرید دیزل ژنراتور به مبلغ دستگاه محدود نمی‌شود؛ تجهیزات سفارش، حمل، آماده‌سازی محل، نصب و راه‌اندازی نیز باید در بودجه پروژه محاسبه شوند. برای مقایسه پیش‌فاکتورها، ابتدا توان، مشخصات فنی، اقلام همراه و تعهدات اجرایی فروشندگان را یکسان بررسی کنید.

برای خرید دستگاه در بازه ۳۰ تا ۵۰۰ کاوا، بهتر است بودجه را به سه بخش تقسیم کنید: خود دستگاه و تجهیزات سفارش، هزینه رساندن آن به مرحله بهره‌برداری و هزینه‌های دوره استفاده. این تفکیک کمک می‌کند پیش از پرداخت مشخص شود هر مبلغ بابت چیست و اجرای هر بخش بر عهده چه کسی است.

قیمت دستگاه را با تجهیزات همراه آن بخوانید

توان خروجی، مدل موتور و آلترناتور، تجهیزات کنترلی، نوع محفظه و شرایط عرضه در تعیین قیمت نقش دارند. برای بررسی مدل‌ها و مشاهده قیمت دیزل ژنراتور، باید مشخصات و اقلام همراه هر گزینه را هم ببینید؛ قیمت یک دستگاه روباز را نمی‌توان مستقیماً با دستگاه مجهز به کانوپی و تابلو انتقال خودکار مقایسه کرد.

عبارت‌هایی مانند «کامل»، «آماده تحویل» یا «با تابلو» جای فهرست تجهیزات را نمی‌گیرند. مدل کنترلر، کلید خروجی، باتری و شارژر، مخزن سوخت، صداخفه‌کن اگزوز و کانوپی باید در پیشنهاد فروش مشخص باشند. درباره حمل، تخلیه، نصب، راه‌اندازی و مالیات هم باید جداگانه معلوم شود مبلغ در قیمت اعلام‌شده محاسبه شده است یا بعداً اضافه می‌شود.

توان یکسان به معنی پیشنهاد فنی یکسان نیست

ابتدا مبنای توان را یکسان کنید. عدد کاوا باید همراه با رده کارکرد، مانند Prime یا Standby، و شرایط اعلام‌شده سازنده بررسی شود. توان اضطراری یک مدل را نباید با توان پرایم مدل دیگر هم‌ارز گرفت. ساعت کار موردنیاز، نوع بار و شرایط محل نصب نیز باید در انتخاب رده مناسب لحاظ شوند؛ یک درصد ثابت برای تبدیل همه مدل‌ها کافی نیست.

نام برند هم مشخصات کامل دستگاه را تعیین نمی‌کند. دو مجموعه با موتور یک برند ممکن است مدل موتور، آلترناتور، کنترلر و تجهیزات متفاوتی داشته باشند. کشور برند و کشور تولید همان موتور را نیز از هم تفکیک کنید و مشخصات را با پلاک و مدارک دستگاه تطبیق دهید.

در بخش آلترناتور، علاوه بر برند و مدل، توانایی راه‌اندازی بارهای موتوری و رفتار ولتاژ هنگام اضافه‌شدن بار اهمیت دارد. به همین دلیل، تعویض آلترناتور با نمونه ارزان‌تر، بدون بررسی سازگاری با مصرف‌کننده‌ها، لزوماً انتخاب اقتصادی‌تری نیست. کیفیت مونتاژ مجموعه و گزارش آزمون توافق‌شده نیز باید در ارزیابی پیشنهاد دیده شوند.

هزینه راه‌اندازی را بر اساس محل پروژه برآورد کنید

دو دستگاه کاملاً مشابه ممکن است در دو محل، هزینه اجرای متفاوتی داشته باشند. فاصله تا تابلو اصلی، مسیر ورود دستگاه، امکان استفاده از جرثقیل و نیاز به اجرای مسیر اگزوز یا تهویه، بر بودجه اثر می‌گذارند. برآورد این اقلام باید بر اساس نقشه و شرایط محل انجام شود؛ افزودن یک درصد ثابت به قیمت دستگاه، جای این بررسی را نمی‌گیرد.

قلم هزینه

مبنای برآورد

موضوعی که باید مکتوب شود

حمل و تخلیه

مقصد، وزن و دسترسی محل

محل تحویل و مسئولیت تخلیه و استقرار

کابل و اتصال‌های برق

طول مسیر، جریان و روش اجرا

مقدار کابل، تجهیزات و اجرت اجرا

آماده‌سازی محل

وضعیت بستر و طرح استقرار

محدوده کار ساختمانی و مسئول اجرا

اگزوز و تهویه

مشخصات دستگاه و مسیرهای ساختمان

تجهیزات و عملیات موردنیاز طبق طرح

انتقال خودکار بار

جریان نامی، کلیدها و منطق کنترل

تجهیزات تابلو و اتصال به کنترل ژنراتور

راه‌اندازی و تحویل

برنامه آزمون و خدمات توافق‌شده

تست‌ها، آموزش و مدارک تحویل

تصویرسازی محل نصب دیزل ژنراتور با فونداسیون، تابلو برق، تهویه و مسیر اگزوز

در بررسی تابلو چنج‌اور اتوماتیک، روشن‌شدن خودکار موتور را از انتقال بار جدا کنید. کنترلر می‌تواند فرمان راه‌اندازی را مدیریت کند، اما برای جابه‌جایی برق مصرف‌کننده بین شبکه و ژنراتور، تجهیزات قدرت و مدار فرمان هماهنگ نیز لازم است. عنوان «اتوماتیک» باید با شرح عملکرد و اقلام تابلو همراه باشد. مدت برگشت برق هم به زمان تشخیص قطعی، راه‌اندازی دستگاه و تنظیمات انتقال وابسته است؛ نباید از آن برداشت تأمین برق بی‌وقفه داشت.

یک مثال از تفاوت مبلغ اولیه و جمع نهایی

فرض کنید دو پیشنهاد از نظر توان، رده کارکرد و مدل اجزای اصلی یکسان‌اند. پیشنهاد اول فقط دستگاه را شامل می‌شود؛ پیشنهاد دوم، کانوپی و تابلو انتقال خودکار موردنیاز همان پروژه را هم دارد. پس از گرفتن قیمت اقلام باقی‌مانده، مقایسه به شکل زیر درمی‌آید.

تمام اعداد جدول صرفاً فرض آموزشی هستند و قیمت بازار یا پیش‌فاکتور فیوژن محسوب نمی‌شوند. واحد مبالغ، میلیون تومان است و مالیات در هیچ‌یک از دو ستون محاسبه نشده است.

شرح

پیشنهاد اول

پیشنهاد دوم

مبلغ اولیه اعلام‌شده

۱٬۸۰۰

۲٬۰۵۰

افزودن کانوپی با مشخصات یکسان

۱۵۰

در مبلغ اولیه محاسبه شده

افزودن تابلو انتقال خودکار یکسان

۱۰۰

در مبلغ اولیه محاسبه شده

حمل و اجرای اقلام نصب با دامنه یکسان

۲۰۰

۱۲۰

جمع پیش از مالیات

۲٬۲۵۰

۲٬۱۷۰

در این مثال، پیشنهاد اول در شروع ۲۵۰ میلیون تومان کمتر است، اما پس از تکمیل اقلام به ۸۰ میلیون تومان بیشتر می‌رسد. این نتیجه به معنای برتری همیشگی پیشنهاد کامل‌تر نیست؛ کافی است قیمت نهایی را پس از مشخص‌شدن همه اقلام و خدمات مقایسه کنید. قلم نامشخص را نیز صفر در نظر نگیرید. تا هزینه و مسئولیت آن روشن نشده، بودجه پروژه کامل نیست.

اولویت بررسی هزینه‌ها در بازه ۳۰ تا ۵۰۰ کاوا

در پروژه‌های ساختمانی با ظرفیت‌های پایین‌تر، بررسی تجهیزات ضروری و شرایط استقرار اهمیت زیادی دارد. تعداد واحدهای ساختمان به‌تنهایی ظرفیت دستگاه را تعیین نمی‌کند. اگر محاسبات بار به انتخاب دیزل ژنراتور ۵۰ کاوا رسیده است، هنگام مقایسه مدل‌ها هزینه کنترل صدا، انتقال خودکار بار و اتصال به تابلو ساختمان را نیز مشخص کنید.

در کارگاه یا مجموعه‌ای که ظرفیت موردنیاز آن در محدوده ۱۵۰ تا ۲۵۰ کاوا تعیین شده، مشخصات پمپ‌ها، کمپرسورها و روش راه‌اندازی آن‌ها می‌تواند انتخاب مجموعه و تجهیزات برق را تغییر دهد. طول مسیر کابل‌کشی و برنامه سوخت‌رسانی هم باید پیش از نهایی‌شدن سفارش بررسی شود.

در پروژه‌های ۳۰۰ تا ۵۰۰ کاوا، اگر موازی‌سازی چند دستگاه مطرح باشد، هزینه تابلو سنکرون و مدیریت بار نیز به مقایسه اضافه می‌شود. دو دستگاه کوچک‌تر الزاماً پشتیبان کامل یکدیگر نیستند؛ باید مشخص شود پس از خروج یکی، مجموعه باقی‌مانده کدام بارهای ضروری را می‌تواند تأمین کند. این بازه‌ها فقط چارچوب بررسی بودجه‌اند و توصیه ظرفیت برای یک ساختمان یا صنعت مشخص محسوب نمی‌شوند.

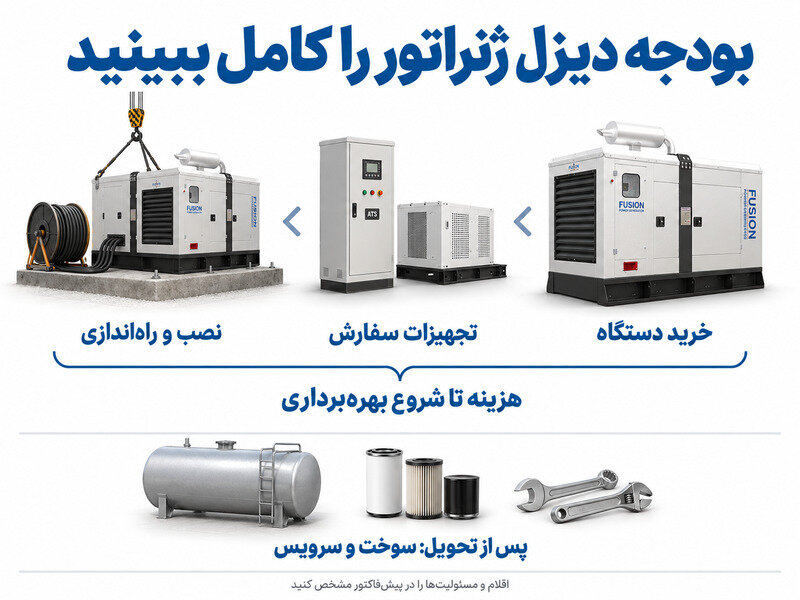

اینفوگرافیک تفکیک هزینه خرید دستگاه، تجهیزات، نصب و سوخت و سرویس دیزل ژنراتور

هزینه بهره‌برداری را با هزینه خرید مخلوط نکنید

پس از مشخص‌شدن هزینه خرید و اجرا، سوخت، سرویس‌های دوره‌ای و اقلام مصرفی را برای یک دوره زمانی معلوم برآورد کنید. در مقایسه مصرف سوخت دو گزینه، توان خروجی موردنیاز و ساعات کار را یکسان بگیرید. مقایسه دو عدد لیتر بر ساعت، وقتی دستگاه‌ها برق متفاوتی تولید می‌کنند، نتیجه قابل‌اتکایی ندارد.

درباره گارانتی نیز مدت زمانی و سقف ساعت کارکرد، مبدأ شروع، دامنه پوشش و هزینه خدمات خارج از پوشش را بخوانید. فیوژن پاور در صفحه فروش خود، گارانتی ۱۸ ماه یا ۱۲۰۰ ساعت را اعلام کرده و تعیین مبدأ و جزئیات پوشش را به ضمانت‌نامه سفارش ارجاع داده است. این شرایط باید همراه پیشنهاد همان دستگاه بررسی شود.

پیش از پرداخت چه چیزهایی باید روشن شده باشد

برای دریافت پیشنهاد قابل‌مقایسه، اطلاعات یکسانی به فروشندگان بدهید: فهرست مصرف‌کننده‌ها، بارهای همزمان، مشخصات تجهیزات موتوری، ساعات استفاده و محل نصب. سپس در پیشنهاد نهایی این موارد را کنترل کنید:

۱ـ مدل دقیق موتور و آلترناتور، رده توان و مشخصات برق خروجی درج شده باشد.

۲ـ تجهیزات همراه و اقلام خارج از قیمت به‌صورت جداگانه مشخص باشند.

۳ـ هزینه و مسئولیت حمل، تخلیه، آماده‌سازی محل و نصب معلوم باشد.

۴ـ آزمون‌های تحویل، آموزش و مدارک موردتوافق تعریف شده باشند.

۵ـ شرایط ضمانت، زمان تحویل و مدت اعتبار قیمت مکتوب باشند.

۶ـ مالیات و جمع مبلغ قابل‌پرداخت بدون ابهام درج شده باشند.

برای بررسی پیشنهاد خرید در فیوژن پاور، مشخصات بار و شرایط محل استقرار را همراه درخواست خود ارائه کنید تا انتخاب دستگاه و تجهیزات موردنیاز با اطلاعات پروژه بررسی شود. تصمیم نهایی زمانی قابل‌اتکاتر است که بدانید چه دستگاهی تحویل می‌گیرید، چه کارهایی تا بهره‌برداری باقی می‌ماند و هزینه اجرای هر بخش بر عهده چه کسی است.
